Phần thô là "bộ khung xương" quyết định trực tiếp đến tuổi thọ, khả năng chịu lực và độ an toàn của toàn bộ công trình. Dù thuê nhà thầu trọn gói hay có đơn vị giám sát riêng, chủ nhà vẫn cần nắm vững các điểm kiểm soát cốt lõi dưới đây để đảm bảo chất lượng thi công đúng cam kết.

1. Kiểm soát chặt chẽ vật tư đầu vào
Mọi lô vật tư chuyển đến công trình đều phải đối chiếu trực tiếp với hợp đồng thi công trước khi đưa vào sử dụng:
Thép xây dựng: Kiểm tra đúng thương hiệu (Hòa Phát, Pomina, Việt Nhật...), quy cách đường kính (d10, d16, d20...) và bề mặt không bị rỉ sét bong tróc.

Cát và đá: Cát xây tô phải mịn, sạch, không lẫn bùn sét; cát bê tông dùng hạt lớn. Đá dăm cần chọn loại đá 1x2 xanh đồng đều, hạn chế tối đa đá đen hay lẫn tạp chất.

Xi măng: Đảm bảo đúng chủng loại chuyên dụng cho bê tông (PCB40) và xây tô (PCB30), bao bì nguyên niêm phong, không vón cục.

2. Nghiệm thu cốp pha và cốt thép trước khi đổ bê tông
Đây là bước bắt buộc phải nghiệm thu tĩnh trước khi cho xe bồn hoặc trạm trộn hoạt động:
Độ kín khít và vững chắc của cốp pha: Ván khuôn không bị hở khe tránh mất nước xi măng khi đầm. Hệ giàn giáo, cây chống phải chắc chắn, thẳng đứng, chịu tải tốt.

Quy cách bố trí thép: Đo đạc khoảng cách giữa các thanh thép đai, thép dầm, thép sàn theo bản vẽ kết cấu. Đặt con kê bê tông dày 2–2,5 cm đúng khoảng cách để thép không bị lộ ra ngoài bề mặt sau khi tháo dỡ ván khuôn.

3. Giám sát quá trình đổ và bảo dưỡng bê tông

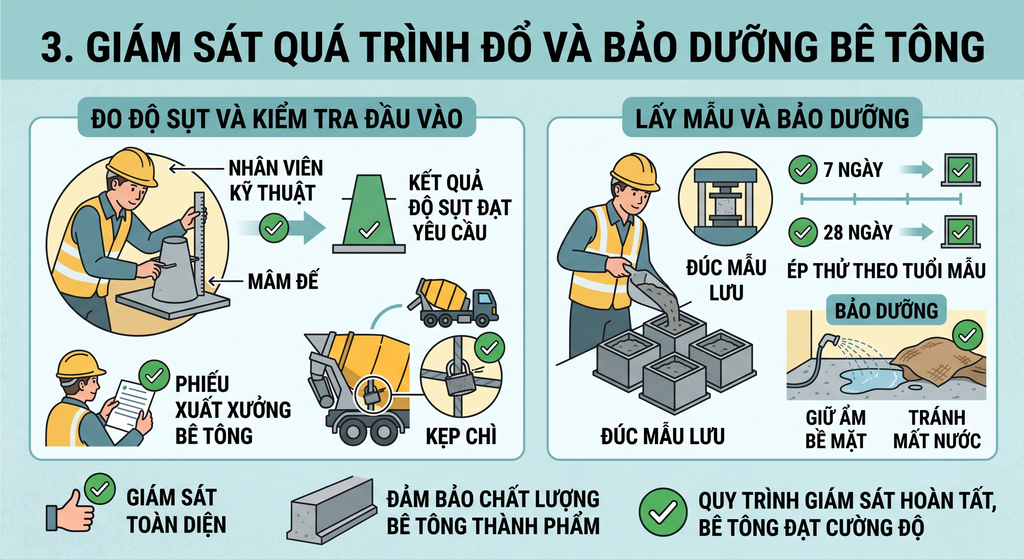

Đo độ sụt và lấy mẫu: Với bê tông thương phẩm, kiểm tra phiếu xuất xưởng, kẹp chì xe bồn và yêu cầu nhân viên kỹ thuật thử độ sụt ngay tại chỗ. Bắt buộc đúc mẫu lưu để ép thử cường độ sau 7 và 28 ngày.

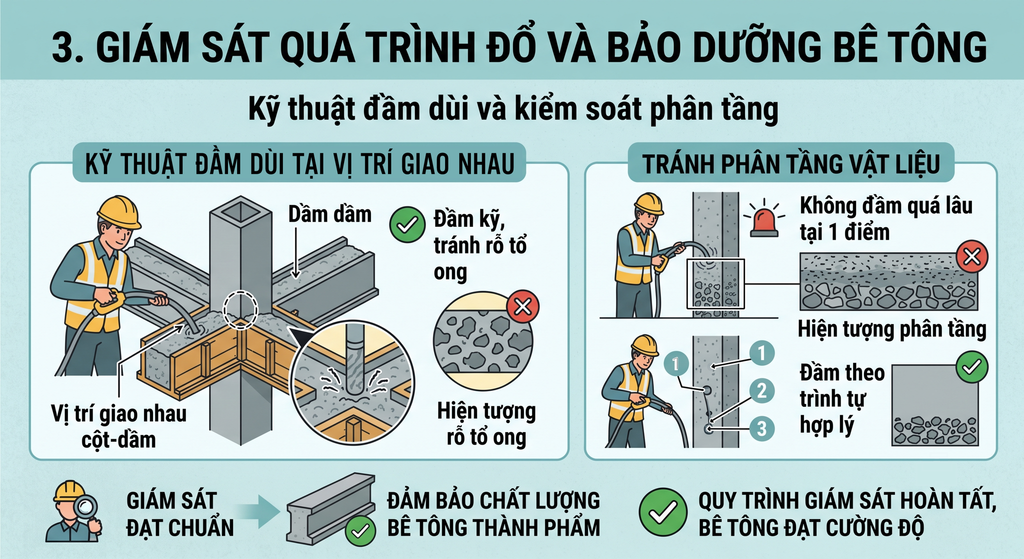

Kỹ thuật đầm dùi: Đầm kỹ các vị trí giao nhau giữa cột và dầm để tránh hiện tượng rỗ tổ ong, nhưng không đầm quá lâu tại một điểm gây phân tầng vật liệu.

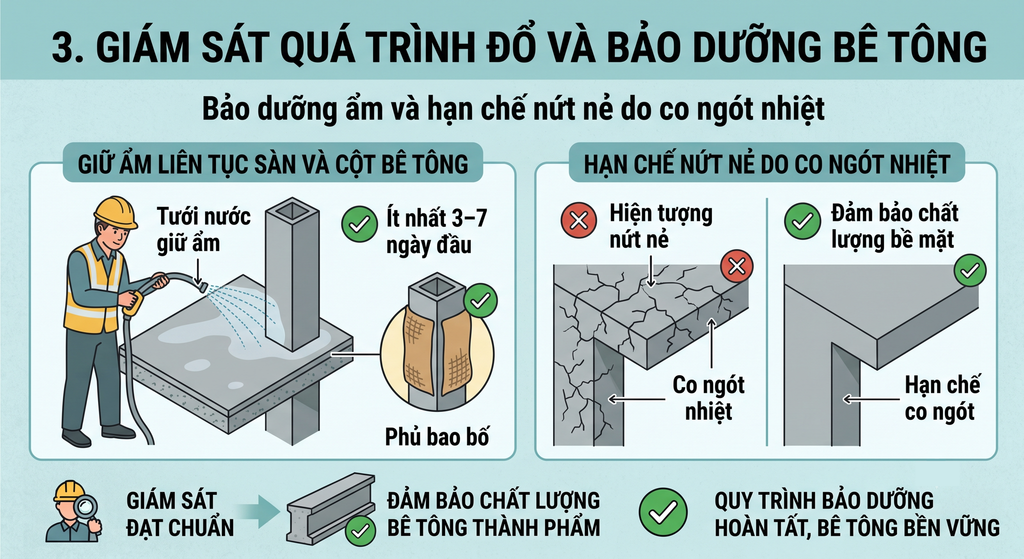

Bảo dưỡng ẩm: Giữ ẩm liên tục cho sàn và cột bê tông bằng cách tưới nước, phủ bao bố hoặc ngâm nước mặt sàn ít nhất 3–7 ngày đầu tiên để hạn chế nứt nẻ do co ngót nhiệt.

4. Kiểm tra tường xây và hệ thống ống kỹ thuật (MEP)

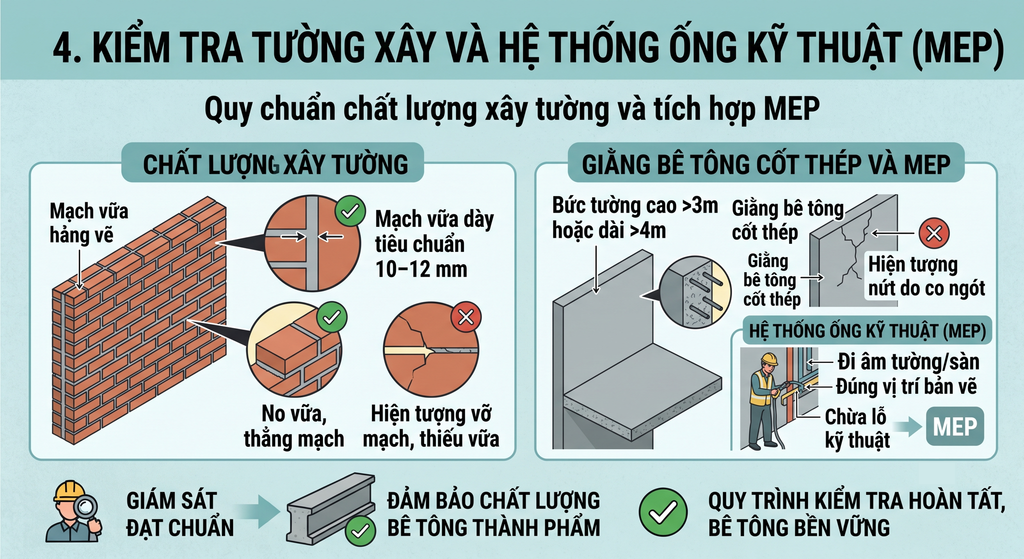

Chất lượng xây tường: Mạch vữa dày tiêu chuẩn 10–12 mm, no vữa, thẳng mạch; bổ sung giằng bê tông cốt thép cho các bức tường cao trên 3m hoặc dài trên 4m.

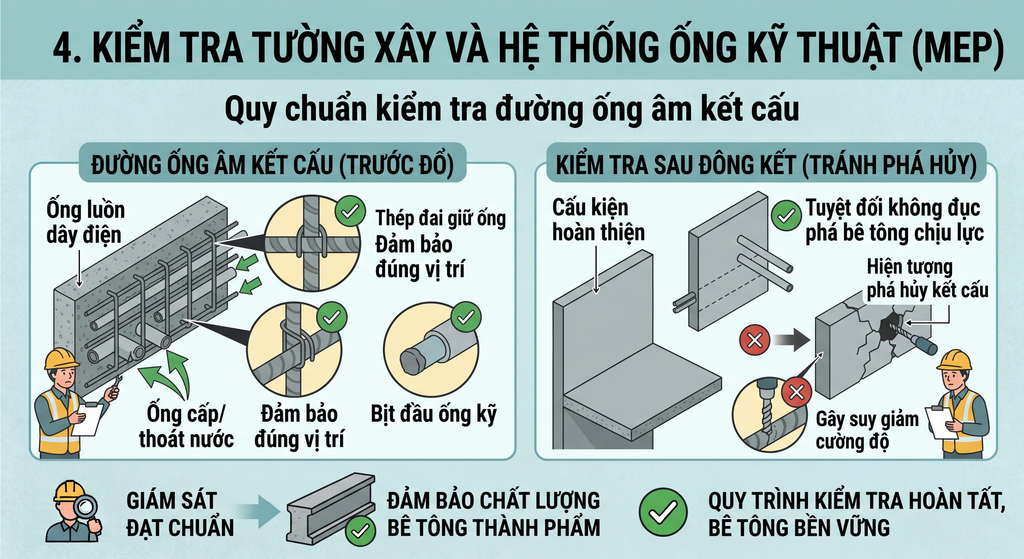

Đường ống âm kết cấu: Toàn bộ ống luồn dây điện, ống cấp thoát nước âm sàn/dầm phải được lắp đặt cố định trước khi đổ bê tông, tuyệt đối không đục phá bê tông chịu lực sau khi cấu kiện đã đông kết.

Nắm chắc các mốc nghiệm thu then chốt giúp chủ nhà chủ động phối hợp cùng đội ngũ kỹ thuật, kịp thời phát hiện sai sót và tối ưu hóa độ bền vững cho ngôi nhà suốt hàng chục năm sử dụng.
